Ngày 22/4/2026, tại bãi chế tạo của PTSC M&C, đội ngũ Dự án Baltica 2 đã cùng ghi nhận cột mốc 5 triệu giờ làm việc an toàn, không xảy ra tai nạn mất ngày công. Buổi lễ do Liên danh SMPTSC — gồm Semco Maritime và PTSC M&C — phối hợp cùng Chủ đầu tư Ørsted–PGE tổ chức, là dịp tôn vinh nỗ lực bền bỉ, tinh thần phối hợp và cam kết an toàn của toàn bộ đội ngũ dự án.
Đội ngũ Dự án Baltica 2 ghi nhận cột mốc 5 triệu giờ làm việc an toàn, không xảy ra tai nạn mất ngày công tại bãi chế tạo PTSC M&C, TP. Hồ Chí Minh.
Kể từ ngày khởi công (27/11/2024), dự án liên tục bứt phá:
-
Tổng tiến độ: Đạt trên 95%.
-
Hạng mục chính: Hoàn tất toàn bộ phần kết cấu, cơ khí, đường ống và HVAC.
-
Hạng mục Điện & Thiết bị đo đạc (EIT): Vượt 98%.
-
Kế hoạch: Thử khô (Soak testing) trạm Z01 bắt đầu từ 24/04/2026, sẵn sàng cho công tác hạ thủy.
Đại diện Chủ đầu tư dự án Ørsted, ông Ulrik Lange, Giám đốc Điều hành Dự án Baltica 2, đã ghi nhận sự tận tâm và bền bỉ của toàn đội ngũ: “5 triệu giờ làm việc không xảy ra tai nạn mất ngày công là minh chứng cho sự tận tâm và tinh thần làm việc đồng đội phía sau thành tích này; đồng thời cũng là lời nhắc nhở rằng chúng ta cần tiếp tục phát huy kết quả đó mỗi ngày. Tại Ørsted, an toàn và chất lượng là những yêu cầu không thể thỏa hiệp. Chúng tôi hướng tới một văn hóa trong đó an toàn là trách nhiệm của từng cá nhân, nơi chúng ta không ngừng hướng tới các tiêu chuẩn cao hơn.”
Ông Ulrik Lange, Giám đốc Điều hành Dự án Baltica 2 của Ørsted, phát biểu tại buổi lễ
Thay mặt Liên danh Semco Maritime - PTSC M&C, ông Nguyễn Bảo Hoàng, Thành viên Ban Giám đốc PTSC M&C, đã chia sẻ về hành trình dự án và nền tảng hợp tác làm nên kết quả này: "“Những thành tựu này không chỉ là các cột mốc của dự án. Đây là minh chứng rõ nét cho cam kết mạnh mẽ, nỗ lực bền bỉ, sự phối hợp chặt chẽ của tất cả các thành viên dự án và các bên liên quan trong suốt hành trình vừa qua.”
Ông Nguyễn Bảo Hoàng (PTSC M&C, trái) và ông Kasper Thomsen (Semco Maritime, phải) đại diện Liên danh Semco - PTSC M&C phát biểu tại sự kiện.
Vượt ra ngoài các phát biểu nghi thức, sự kiện là dịp để Ban Quản lý Dự án vinh danh những nỗ lực thực tế. Bên cạnh giấy khen và tiền thưởng cho tập thể xuất sắc, bốn giải thưởng đặc biệt (xe máy) đã được trao cho những cá nhân tiêu biểu nhất. Đây là những gương mặt điển hình trong việc duy trì kỷ luật và xây dựng văn hóa an toàn tương xứng với tiêu chuẩn khắt khe từ Chủ đầu tư Ørsted - PGE.

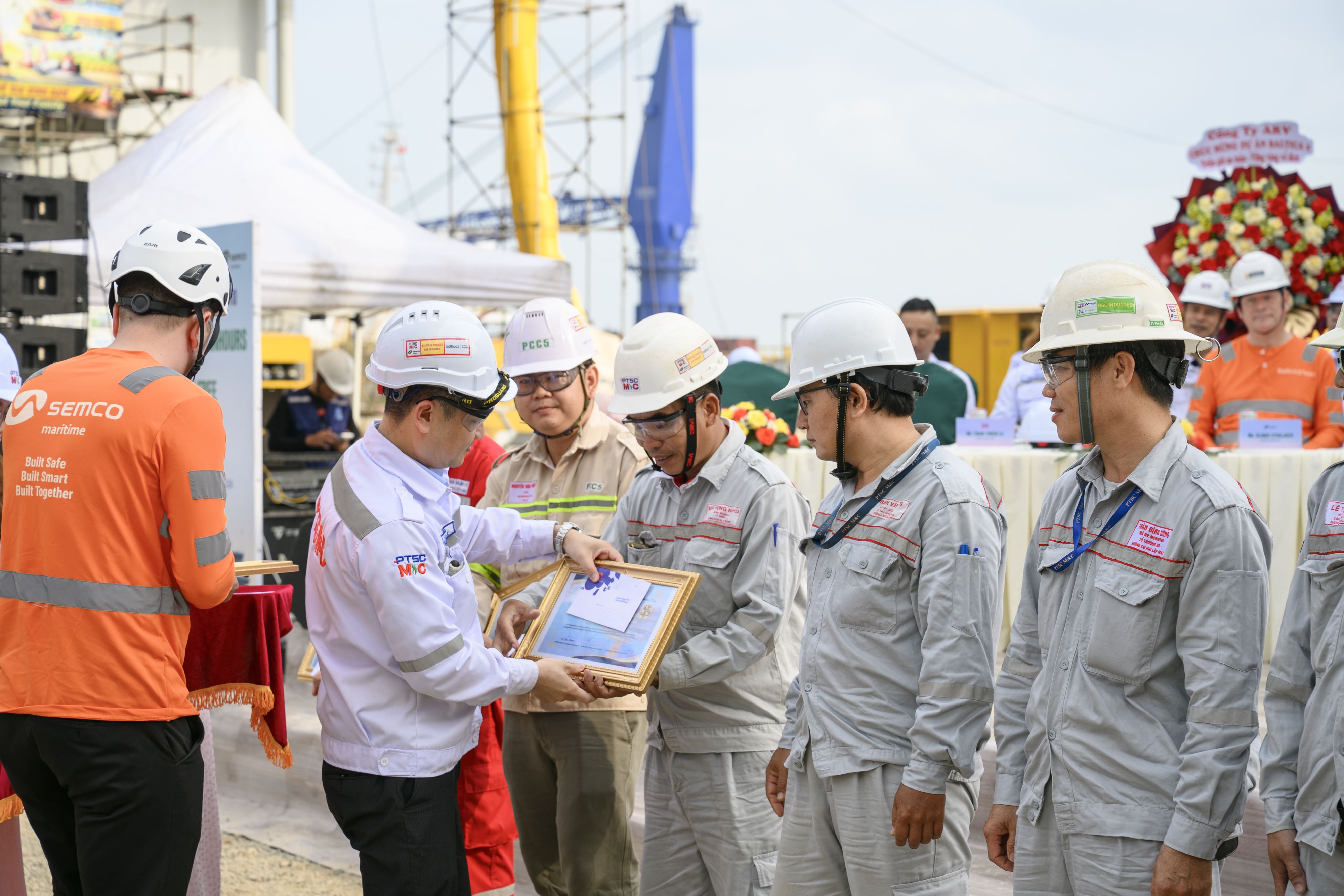

Đại diện lãnh đạo trao bằng khen và quà tặng, ghi nhận sự đóng góp của đội ngũ kỹ sư, công nhân trong việc duy trì tiêu chuẩn an toàn tại bãi chế tạo.

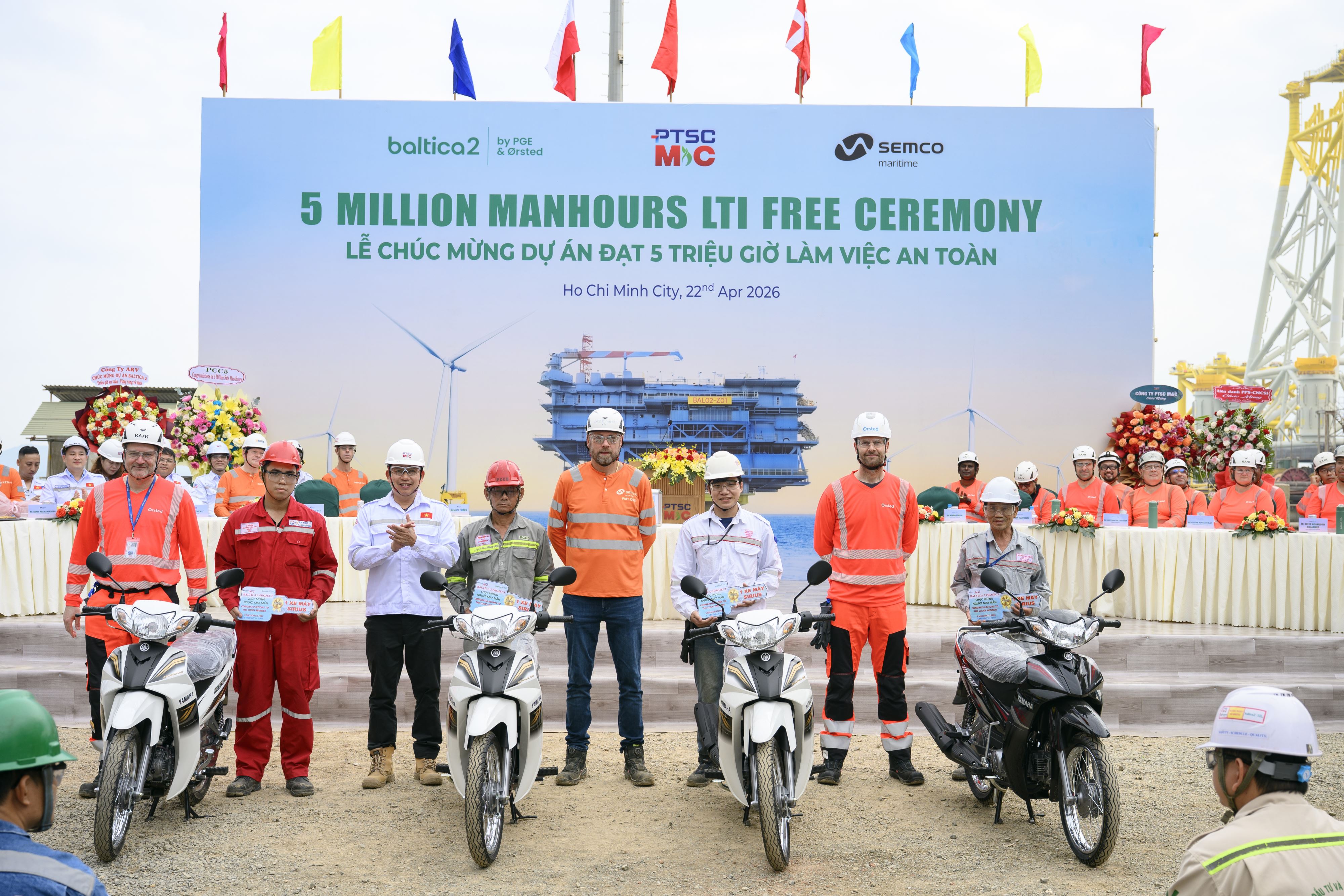

Ban Quản lý dự án trao tặng giải thưởng đặc biệt (xe máy) cho các công nhân có thành tích xuất sắc, góp phần vào cột mốc 5 triệu giờ công an toàn.
Con số này không đơn thuần là chỉ số thống kê, mà là minh chứng cho một hệ thống quản trị an toàn bền bỉ. Kết quả này được cộng hưởng từ việc duy trì nghiêm túc các buổi họp đầu ca, đào tạo chuyên sâu và năng lực chủ động nhận diện rủi ro dưới tinh thần "Một đội ngũ – Một mục tiêu".
